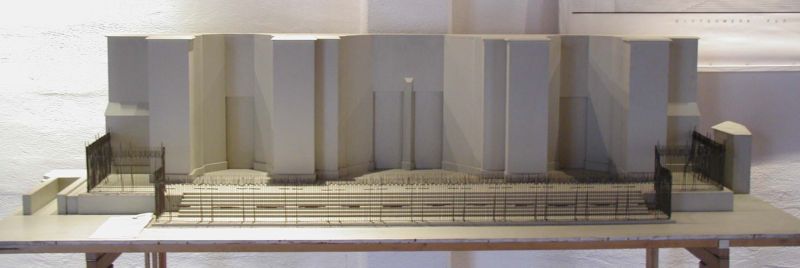

Köln, Dompfarrei Gitterwerk vor dem Südportal 1991-1996 Hauptwerk - WV-Nr. 000442 ca. 47,6 m lang, 3,12 m hoch Ausführung: Nagel Hammers Werkkommentar: Im Jahre 1992 wurde ein zweiter, in veränderter Entwurf erstellt. Die Schmiedearbeiten begannen am 18.03.1993. In einem Brief vom 12.07.1993 schreibt PN: "Ich denke daran, im Gesamtgitterwerk noch einige Akzente zu setzen, deren Notwendigkeit sich im laufe der Ausführung des ersten Segmentes herauskristallisiert hat und die für die Gesamtplanung wichtig sind." Der dritte Entwurf stammt aus dem Jahre 1994. Bestandteil dieses Entwurfes war immer noch der Plan von 12 einzelnen Toren. Im Juni 1994 beschloß das Domkapitel, das Gitter in vereinfachter Form zu realisieren. Es sollte nun nicht demontierbar sein, sondern fest installiert. Die Zahl der Tore wurde von 12 auf vier reduziert (Brief des Dombaumeisters vom 13.06.1994). Bis zu diesem Zeitpunkt waren bereits für 69.000 DM Teile fertiggestekllt worden, die nun nicht mehr verwendet werden konnten (Angebot vom 04.07.1994). Am 05.08.1994 waren bereits 263 Gitterstäbe und eine Toranlage fertiggestellt (Brief vom 08.08.1994). Zu einem kleinen Teil wurde das Gitter in der Dombauhütte (Schmied Herr Hecker) ausgeführt, um die Gesamtkosten zu senken (Brief des Dombaumeisters Wolff, vom 23.03.1994). | |
